내 집 마련의 꿈을 실현하는 건축, 하지만 긴 공사 기간과 변수들로 인해 망설이는 분들이 많습니다.
최근에는 이런 단점을 보완한 모듈러 주택이 새로운 주거 대안으로 큰 주목을 받고 있습니다.
오늘은 혁신적인 주거 모델로 떠오른 삼성 모듈러 홈을 기준으로, 모듈러 주택의 건축 절차와 소요 기간을 단계별로 정리해 드립니다.
안전하고 성공적인 건축을 위해 반드시 알아두어야 할 필수 정보들을 꼼꼼하게 알아보겠습니다.

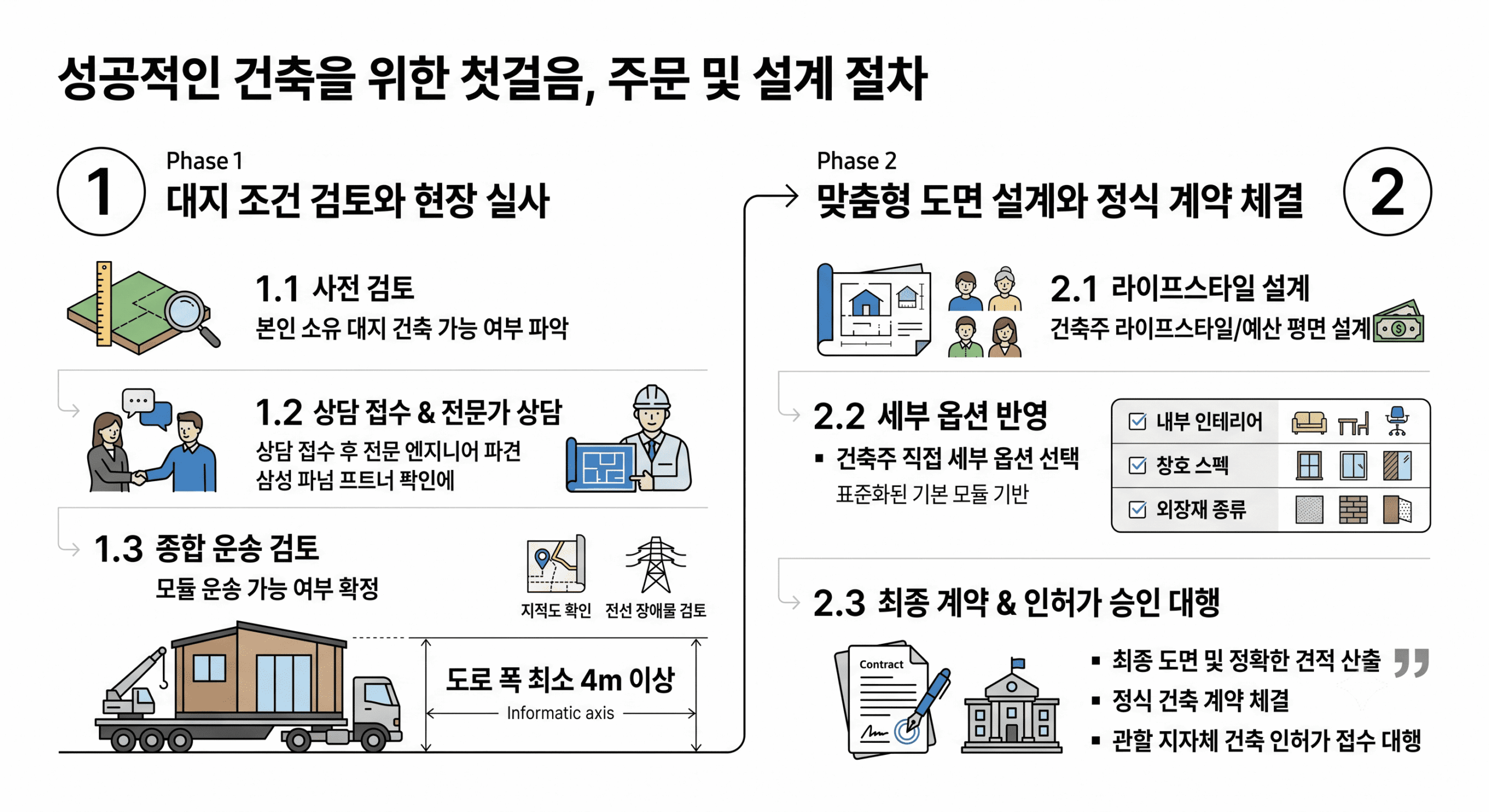

1. 성공적인 건축을 위한 첫걸음, 주문 및 설계 절차
대지 조건 검토와 현장 실사
모듈러 주택을 주문하기 전 가장 먼저 선행되어야 하는 것은 본인이 소유한 대지의 건축 가능 여부를 파악하는 것입니다.
체계적인 시스템을 갖춘 삼성 모듈러 홈 파트너 시공사는[1] 상담 접수 후 전문 엔지니어를 파견하여 현장 실사를 진행합니다.
이 과정에서 지적도 확인은 물론, 대형 트럭과 크레인이 진입할 수 있는 도로 폭(최소 4m 이상)[3]과 상공의 전선 장애물 등을 종합적으로 검토하여 모듈 운송 가능 여부를 확정합니다.
맞춤형 도면 설계와 정식 계약 체결
현장 실사를 통과하면 건축주의 라이프스타일과 예산에 맞춘 평면 설계가 본격적으로 시작됩니다.
표준화된 기본 모듈을 바탕으로 내부 인테리어, 창호의 스펙, 외장재의 종류 등 세부 옵션을 건축주가 직접 선택하여 반영할 수 있습니다.
최종 도면과 정확한 견적이 산출되면 정식 건축 계약을 체결하며, 이후 관할 지자체에 건축 인허가 접수를 대행하는 절차로 이어집니다.

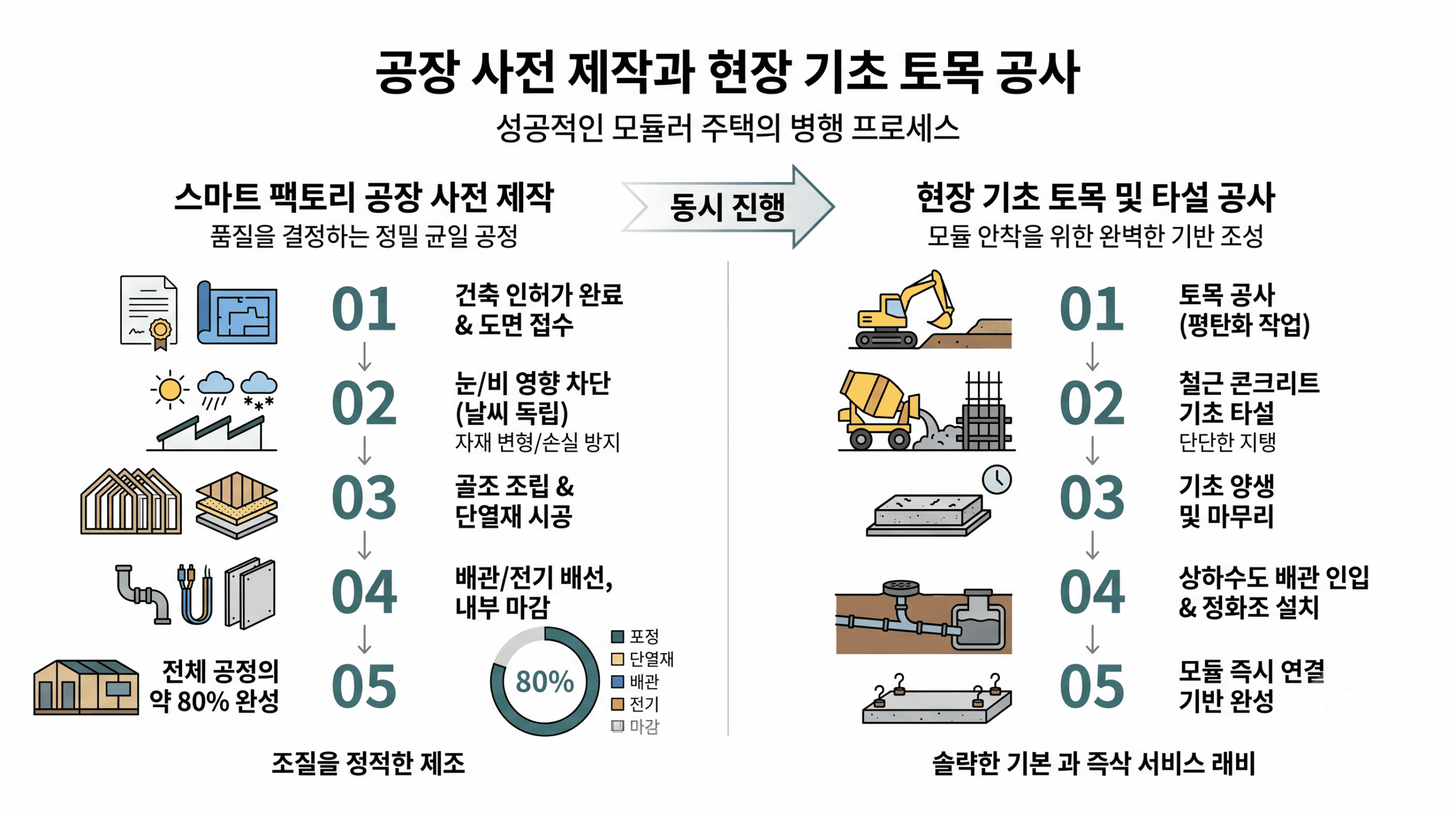

2. 공장 사전 제작과 현장 기초 토목 공사
품질을 결정하는 스마트 팩토리 공정
건축 인허가가 완료되면 정해진 도면에 따라 대규모 스마트 팩토리에서 주택 모듈 제작이 시작됩니다.
일반 현장 건축과 달리 눈이나 비 등 외부 기상의 영향을 전혀 받지 않기 때문에 자재의 변형이나 손실이 발생하지 않습니다.
골조 조립부터 단열재 시공, 배관 및 전기 배선, 내부 마감재 부착까지 전체 공정의 약 80%가 공장 내에서 정밀하고 균일하게 완성됩니다.
모듈 안착을 위한 현장 콘크리트 기초 공사
공장에서 집이 만들어지는 동안, 실제 집이 지어질 현장에서는 토목 및 기초 타설 공사가 동시에 진행됩니다.
평탄화 작업을 거친 땅 위에 모듈의 무게를 단단하게 지탱해 줄 철근 콘크리트 기초를 타설하고 양생 과정을 거칩니다.
이 시기에 상하수도 배관 인입과 정화조 설치 작업도 함께 마무리하여, 모듈이 도착했을 때 즉시 연결할 수 있는 기반을 완벽하게 조성합니다.

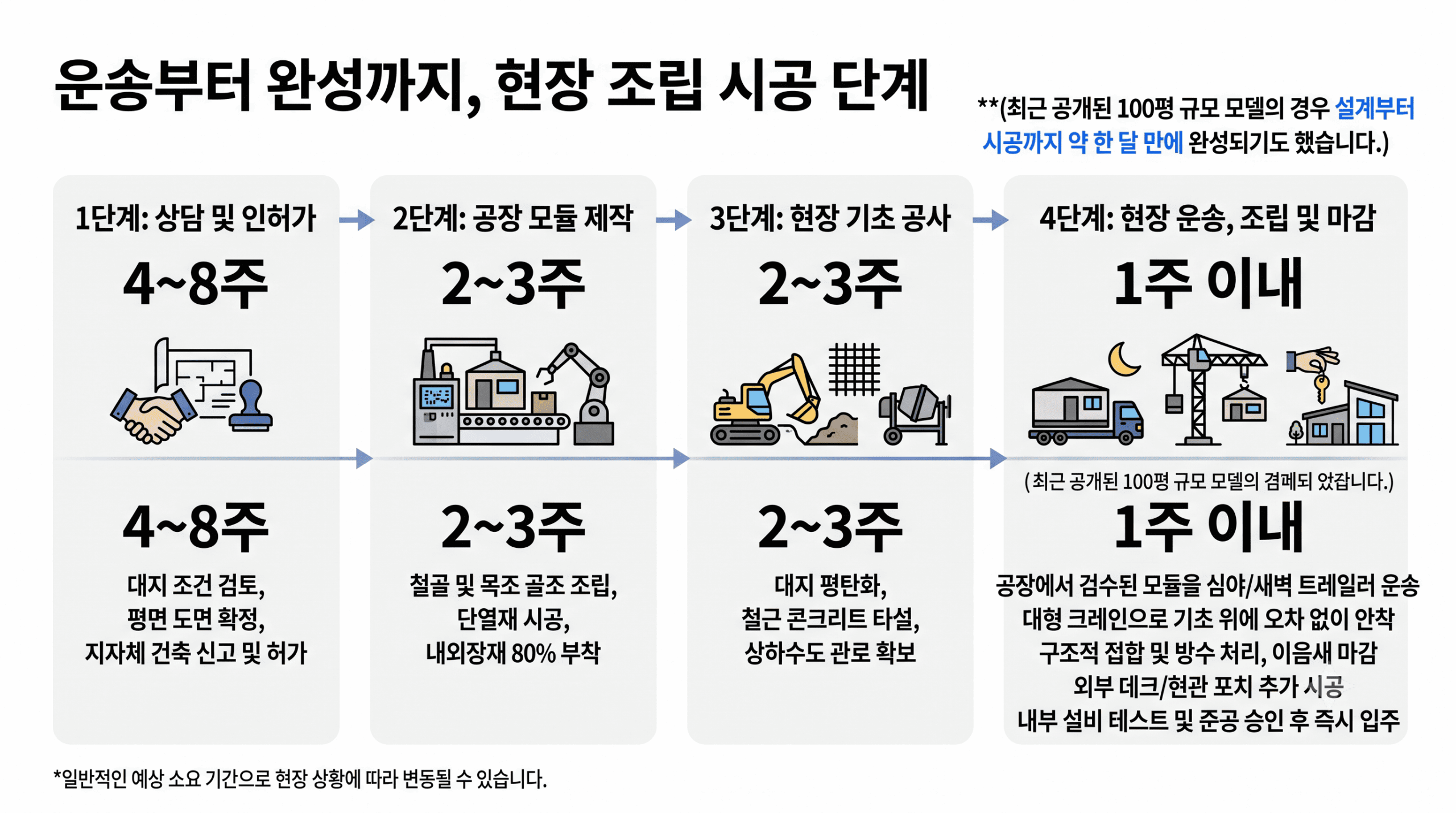

3. 운송부터 완성까지, 현장 조립 시공 단계
안전한 모듈 운반과 대형 크레인 접합
공장에서 꼼꼼한 검수를 마친 주택 모듈은 대형 트레일러에 실려 심야 또는 새벽 시간을 이용해 현장으로 조심스럽게 운송됩니다.
현장에 도착한 모듈은 대형 크레인으로 들어 올려져 미리 만들어둔 기초 콘크리트 위에 오차 없이 안착됩니다.
각각의 모듈을 구조적으로 견고하게 접합하고 방수 처리하는 작업이 하루나 이틀 내에 신속하게 이루어집니다.
내외부 마감 공사와 소요 기간 분석
모듈 접합이 끝나면 모듈과 모듈 사이의 이음새를 마감하고, 현장에서 외부 데크나 현관 포치 등을 추가로 시공합니다.
모든 내부 설비가 정상적으로 작동하는지 확인하는 테스트를 거친 후 지자체의 준공 승인을 받으면 즉시 입주가 가능합니다.
아래는 일반적인 모듈러 주택의 단계별 예상 소요 기간을 정리한 데이터로, 현장 상황에 따라 변동될 수 있습니다.
-
상담 및 인허가 (약 4~8주): 대지 조건 검토, 평면 도면 확정, 지자체 건축 신고 및 허가
-
공장 모듈 제작 (약 2~3주): 철골 및 목조 골조 조립, 단열재 시공, 내외장재 80% 부착 [1]
-
현장 기초 공사 (약 2~3주): 대지 평탄화, 철근 콘크리트 타설, 상하수도 관로 확보
-
운송 및 조립 시공 (약 1주 이내): 주택 모듈 현장 운반, 크레인 안착 및 결합(통상 하루 소요),
이음새 마감 및 준공 (최근 공개된 100평 규모 모델의 경우 설계부터 시공까지 약 한 달 만에 완성되기도 했습니다.) [4]

4. 자주 묻는 질문
Q1. 현장 진입로가 좁은 경우 모듈러 주택 시공이 아예 불가능한가요?
A1. 대형 완성형 모듈을 그대로 운반하기 때문에 도로 폭이 최소 3~4m 이상 확보되지 않으면 일반적인 시공은 매우 어렵습니다.
다만, 도로 상황에 맞춰 모듈의 크기를 더 작게 분할하여 운송한 뒤 현장 조립 비중을 높이는 패널라이징 공법 등 대안을 검토할 수 있으므로 전문가의 현장 실사가 우선되어야 합니다.
Q2. 공장 제작 방식이라 디자인이나 평면 구조를 마음대로 바꿀 수 없나요?
A2. 모듈러 주택의 특성상 규격화된 박스 형태를 기본으로 조립하므로 곡선 형태나 매우 복잡한 비정형 구조를 구현하는 데는 기술적, 비용적 한계가 따릅니다.
하지만 모듈의 배치 방식(ㄱ자, ㄷ자 등)을 변경하거나 외장재 텍스처, 내부 인테리어 마감 등을 다양하게 커스터마이징하여 충분히 개성 있는 공간을 연출할 수 있습니다.
Q3. 일반 철근 콘크리트 건축물보다 수명이 짧거나 단열에 취약하지 않나요?
A3. 그렇지 않습니다. 체계적인 시스템이 적용된 삼성 AI 모듈러 홈은 친환경 목조 구조와 고성능 단열재를 밀폐된 공장에서 정밀 시공하기 때문에[2] 현장 시공보다 기밀성이 뛰어납니다.
틈새를 완벽하게 차단하여 결로 현상을 방지하며, 정기적인 유지보수만 이루어진다면 50년 이상의 긴 건축물 수명을 안정적으로 보장합니다.
📚 참고 웹사이트 (References)
[1] IT데일리 / 더구루 등 – 삼성전자 ‘AI 모듈러 홈’ 공개 (공간제작소 협력 및 B2B 파트너십 구조)
🔗 URL: https://www.itdaily.kr/news/articleView.html?idxno=239920
[2] 한국목조건축협회 및 관련 연구 – 공업화 목조(모듈러) 주택의 내구성 및 50년 이상 수명 검증 데이터
🔗 URL: https://www.kwca.or.kr
[3] LH 모듈러주택 적용 확대를 위한 방안 연구 – 모듈러 현장 진입을 위한 대형 트레일러 통행 도로폭(최소 3~4m 이상) 업계 표준 데이터
🔗 URL: https://www.codil.or.kr/filebank/original/RK/OTKCRK230405/OTKCRK230405.pdf
[4] 팍스경제TV / 머니투데이 등 – 삼성 스마트 모듈러 주택 사전 공장 제작 일주일 및 현장 결합(조립) 하루 소요, 설계~시공 1개월 소요 팩트 확인 현장 보도
🔗 URL: https://www.mt.co.kr/industry/2025/09/08/2025090806072083622
